한국토지주택공사(LH)는 차질없는 주택공급을 위해 전국 총 42개 지구 148.2km 구간, 506기의 송전철탑의 이설·지중화 사업을 추진 중이라고 18일 밝혔다.

LH는 3기 신도시를 비롯한 전국 42개 공공주택 지구를 대상으로 송전철탑의 이설·지중화 사업을 추진 중이다. 총 148.2km 구간, 이설대상 철탑은 506기로, 전체 사업비 규모는 약 4조 원대에 달한다.

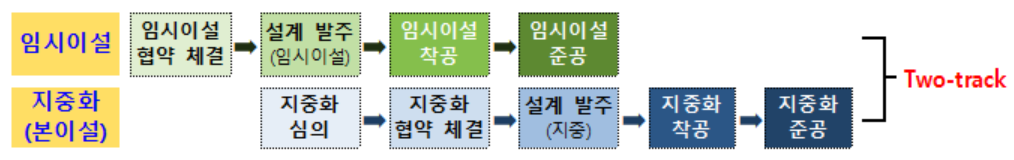

LH는 공기단축과 주택공급 조기화를 위해 송전선로 이설 시 ‘임시이설’과 ‘본이설’을 병행 추진하는 ‘투 트랙(Two-Track) 전략’을 도입한다.

기존 송전선로 이설은 협의→설계→시공 등이 순차적으로 진행돼 평균 8년 이상이 소요됐다. 투 트랙 전략을 도입해 임시이설을 병행할 경우 평균 2~3년의 공기단축이 가능해진다.

현재 ‘용인반도체 국가산단’과 ‘하남교산 공공주택지구’에 우선 적용 중이며, 향후 전국 주요 사업지구로 확대 적용될 계획이다. 특히, 하남교산 지구의 경우 송전선로 지중화 전 임시 이설을 통해 토지사용시기는 최대 36개월 단축, 주택공급(3000가구) 또한 내년부터 조기 공급이 가능할 것으로 기대된다.

아울러 LH는 내년부터 도시 설계단계부터 주민 시야와 조망권을 고려한 전력 인프라 설계를 가능케 하는 ’전력시설 3D 경관시뮬레이션‘을 도입한다. 이 시뮬레이션은 입주자가 창문 밖으로 보게 될 전력시설 위치를 입체적으로 구현해 내, 입주민을 고려한 최적의 송전설비 위치와 차폐 방안 등 분석이 가능하다.

박동선 LH 국토도시본부장은 “송전철탑 이설은 단순한 전력 사업이 아닌 국가 주거정책을 뒷받침하는 필수 인프라 사업으로, 국민 주거안정과 도시의 미래 경쟁력을 함께 높이는 일”이라며 “앞으로도 지자체, 한국전력 등과 긴밀히 협력하여 주택공급 조기화를 목표로 차질없는 공공 인프라 구축을 이뤄 나갈 것”이라고 말했다.

  • 좋아요0
  • 화나요0
  • 슬퍼요0
  • 추가취재 원해요0

주요 뉴스

  • 쯔양·닥터프렌즈·닥터딩요와 함께하는 국내 최초 계란 축제 '에그테크코리아 2025' 개최
  • 달러가 움직이면 닭이 화내는 이유?…계란값이 알려준 진실 [에그리씽]
  • 정국ㆍ윈터, 열애설 정황 급속 확산 중⋯소속사는 '침묵'
  • ‘위례선 트램’ 개통 예정에 분양 시장 ‘들썩’...신규 철도 수혜지 어디?
  • 이재명 대통령 직무 긍정평가 62%…취임 6개월 차 역대 세 번째[한국갤럽]
  • 겨울 연금송 올해도…첫눈·크리스마스니까·미리 메리 크리스마스 [해시태그]
  • 대통령실 "정부·ARM MOU 체결…반도체 설계 인력 1400명 양성" [종합]
  • ‘불수능’서 만점 받은 왕정건 군 “요령 없이 매일 공부했어요”
  • 오늘의 상승종목

  • 12.05 장종료

실시간 암호화폐 시세

  • 종목
  • 현재가(원)
  • 변동률
    • 비트코인
    • 137,685,000
    • -0.59%
    • 이더리움
    • 4,737,000
    • -0.36%
    • 비트코인 캐시
    • 858,000
    • -2.28%
    • 리플
    • 3,123
    • -3.25%
    • 솔라나
    • 209,100
    • -1.88%
    • 에이다
    • 658
    • -1.79%
    • 트론
    • 427
    • +2.89%
    • 스텔라루멘
    • 377
    • -0.26%
    • 비트코인에스브이
    • 31,160
    • -0.89%
    • 체인링크
    • 21,310
    • -1.11%
    • 샌드박스
    • 221
    • -2.64%
* 24시간 변동률 기준
